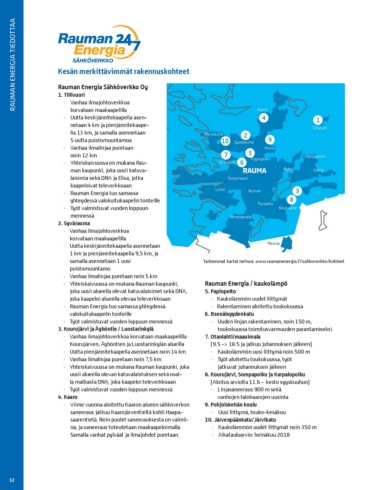

RAUMAN ENERGIA TIEDOTTAA  Kesän merkittävimmät rakennuskohteet                                              Kaaro

                          Rauman Energia Sähköverkko Oy                                                       4                                 1

                          1. Tiilivuori                                              Merirauma  2                  9                           Tiilivuori
                             ·	 Vanhaa ilmajohtoverkkoa
                                korvataan maakaapelilla                              10 Syvärauma                                         Pomppunen
                             ·	 Uutta keskijännitekaapelia asen-                                                                                Uotila
                                netaan 4 km ja pienjännitekaape-                                                       Kinno
                                lia 13 km, ja samalla asennetaan
                                5 uutta puistomuuntamoa                                75
                             ·	 Vanhaa ilmalinjaa puretaan                           Otanlahti 6 Pyynpää
                                noin 12 km
                             ·	 Yhteiskaivuussa on mukana Rau-                                        RAUMA                   Äyhö
                                man kaupunki, joka uusii katuva-
                                laisimia sekä DNA ja Elisa, jotka                               Tarvonsaari
                                kaapeloivat televerkkoaan
                             ·	 Rauman Energia tuo samassa                           Lonsi         Nummi                              3
                                yhteydessä valokuitukaapelin tonteille                                   Paroalho                  8
                             ·	 Työt valmistuvat vuoden loppuun ​
                                mennessä                                                                                      Kourujärvi

                          2. Syvärauma                                                          Sampaanala
                             ·	 Vanhaa ilmajohtoverkkoa
                                korvataan maakaapelilla                              Koretela                      Monna
                             ·	 Uutta keskijännitekaapelia asennetaan
                                1 km ja pienjännitekaapelia 9,5 km, ja               Tarkemmat kartat netissä: www.raumanenergia.fi/sahkoverkko/kohteet
                                samalla asennetaan 1 uusi
                                puistomuuntamo                                       Rauman Energia / kaukolämpö
                             ·	 Vanhaa ilmalinjaa puretaan noin 5 km
                             ·	 Yhteiskaivuussa on mukana Rauman kaupunki,           5. Papinpelto
                                joka uusii alueella olevat katuvalaisimet sekä DNA,     ·	 Kaukolämmön uudet liittymät
                                joka kaapeloi alueella olevaa televerkkoaan             ·	 Rakentaminen aloitettu toukokuussa
                             ·	 Rauman Energia tuo samassa yhteydessä
                                valokuitukaapelin tonteille                          6. Itsenäisyydenkatu
                             ·	 Työt valmistuvat vuoden loppuun mennessä                ·	 Uuden linjan rakentaminen, noin 150 m,
                                                                                            toukokuussa toimitusvarmuuden parantamiseksi.
                          3. Kourujärvi ja Äyhöntie / Luostarinkylä
                             ·	 Vanhaa ilmajohtoverkkoa korvataan maakaapelilla ·    7.	Otanlahti/maauimala
                                Kourujärven, Äyhöntien ja Luostarinkylän alueilla       (9.5 -> 18.5 ja jatkuu juhannuksen jälkeen)
                             ·	 Uutta pienjännitekaapelia asennetaan noin 14 km         · 	 Kaukolämmön uusi liittymä noin 500 m
                             ·	 Vanhaa ilmalinjaa puretaan noin 7,5 km                  ·	 Työt aloitettu toukokuussa, työt
                             ·	 Yhteiskaivuussa on mukana Rauman kaupunki, joka             jatkuvat juhannuksen jälkeen
                                uusii alueella olevan katuvalaistuksen sekä osal-
                                la matkasta DNA, joka kaapeloi televerkkoaan         8.	Kourujärvi, Sompapolku ja Karpalopolku
                             ·	 Työt valmistuvat vuoden loppuun mennessä                (Aloitus arviolta 11.6 - kesto syyskuuhun)
                                                                                        ·	 Linjasaneeraus 900 m sekä
                          4. Kaaro                                                          vanhojen talohaarojen uusinta
                             · 	 Viime vuonna aloitettu Kaaron alueen sähköverkon
                                saneeraus jatkuu Kaarojärventieltä kohti Haapa-      9. Pohjoiskehän koulu
                                saarentietä. Noin puolet saneerauksesta on valmii-      ·	 Uusi liittymä, touko-kesäkuu
                                na, ja saneeraus toteutetaan maakaapeloimalla.
                                Samalla vanhat pylväät ja ilmajohdot puretaan.       10. Järvenpäänkatu/Järvikatu
                                                                                         ·	 Kaukolämmön uudet liittymät noin 350 m
                                                                                         ·	 Aikatauluarvio: heinäkuu 2018
